Gobierno de México reitera su compromiso de fortalecer y modernizar la red eléctrica de Nuevo León

Finanzas

• La CFE concluyó la inspección de 519 circuitos en las zonas metropolitanas de Monterrey y el programa de atención derivado de esta revisión presenta un avance de 79%.
• Los trabajos incluyen sustitución de postes y aislamiento, mantenimiento a subestaciones y líneas de subtransmisión, rehabilitación de redes subterráneas y acciones preventivas sobre la vegetación cercana a las redes.

En seguimiento a la directriz de la Presidenta de México, Claudia Sheinbaum Pardo, de fortalecer las redes eléctricas y garantizar un suministro cada vez más confiable para la población, el Gobierno de México a través de la Comisión Federal de Electricidad (CFE) desarrolla en Nuevo León un programa integral de mantenimiento y modernización de la infraestructura eléctrica. Estas acciones forman parte del trabajo para reforzar las redes de distribución y atender las necesidades de una entidad con un importante crecimiento urbano, comercial e industrial.

Entre junio y julio, la CFE realizó una revisión integral de 519 circuitos de las zonas metropolitanas de Monterrey, con la participación de personal especializado de distintas regiones del país. A partir de este diagnóstico técnico se puso en marcha un operativo extraordinario para atender de manera prioritaria los puntos de la red que requerían mantenimiento, sustitución de componentes o acciones de modernización. Al corte del 11 de septiembre, el programa presenta un avance de 79%, y los trabajos continuarán durante septiembre, octubre y noviembre para completar las acciones programadas.

Las intervenciones abarcan distintos componentes de la red eléctrica, entre ellos postería, aislamiento, apartarrayos, crucetas, transformadores, interruptores, equipos de automatización, líneas de subtransmisión, redes subterráneas y sistemas de protección.

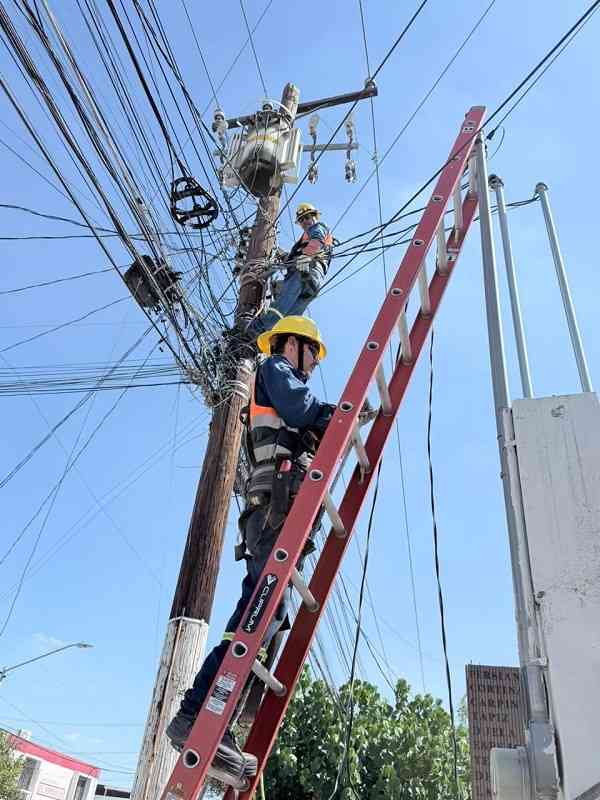

En materia de infraestructura aérea, 942 postes ya fueron sustituidos como parte del programa de renovación de postería. De manera paralela, se han reemplazado 3,208 aisladores y 1,038 herrajes dañados, mientras continúan los trabajos para completar las acciones previstas durante los próximos meses.

A estas labores se suma el manejo preventivo de la vegetación cercana a las redes eléctricas. A la fecha, se han realizado trabajos de poda en 31,157 árboles, y durante septiembre y octubre continuarán las acciones preventivas en redes de media y baja tensión.

El programa también comprende trabajos en subestaciones eléctricas. De 42 interruptores fuera de servicio, 38 ya fueron normalizados, además de la revisión de 194 esquemas de protección, con el propósito de fortalecer la operación de la red y su capacidad de respuesta ante contingencias.

De manera complementaria, en las líneas de subtransmisión se han atendido 2 mil 215 trabajos prioritarios, lo que representa un avance de 82%. Asimismo, se rehabilitaron 60 troncales subterráneas en salidas de subestaciones, fortaleciendo la continuidad y confiabilidad de la operación eléctrica.

Mientras avanzan estos trabajos, la CFE también ha implementado medidas inmediatas para reforzar la capacidad disponible. Entre ellas se encuentra la instalación de tres subestaciones móviles en Juárez Norte, Real de Palmas y Valle del Roble, que entraron en operación durante julio.

Como parte de una política de apertura y comunicación directa, la CFE mantiene disposición para realizar recorridos técnicos en las zonas intervenidas, junto con autoridades locales, y representantes de los sectores productivos, a fin de conocer de primera mano los trabajos realizados y los avances del programa.

La Comisión Federal de Electricidad continuará trabajando en territorio y dando seguimiento a cada una de las acciones programadas, con más mantenimiento, mayor capacidad de respuesta y una infraestructura eléctrica más sólida para atender las necesidades de las familias, los comercios y la actividad productiva de Nuevo León.
